“五一”不停工,在建鐵路項目施工忙!

回顧“五一”假期,氣溫驟降,各鐵路項目施工現場卻是熱火朝天的建設場面。建設者們堅守崗位、攻堅克難,全力以赴保障項目建設有序推進。

渝湘高鐵重慶至黔江段

渝湘高鐵重慶至黔江段站前2標項目楊家林雙線特大橋施工現場,塔吊林立,施工車輛來回穿梭;重慶長江隧道施工現場,各個工點建設正酣;2號斜井、3號斜井、4號斜井、長江隧道出口等工點,百余名建設者揮灑汗水。目前,橋梁工程下部結構已完成,上部結構連續梁已完成90%,隧道工程洞身開挖已完成66%。

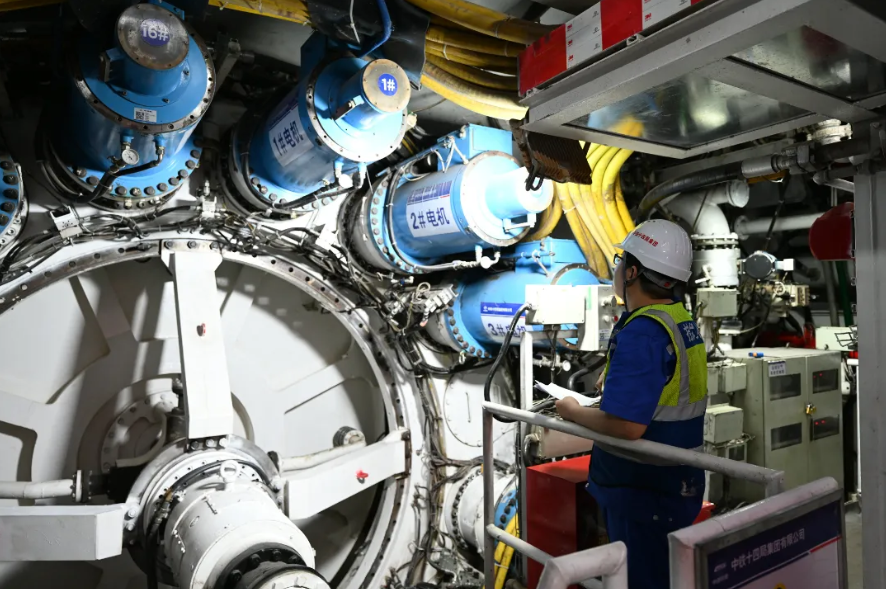

工人檢查盾構機運轉情況。孫圣瑞 攝影

重慶長江隧道3號斜井洞口。孫圣瑞 攝影

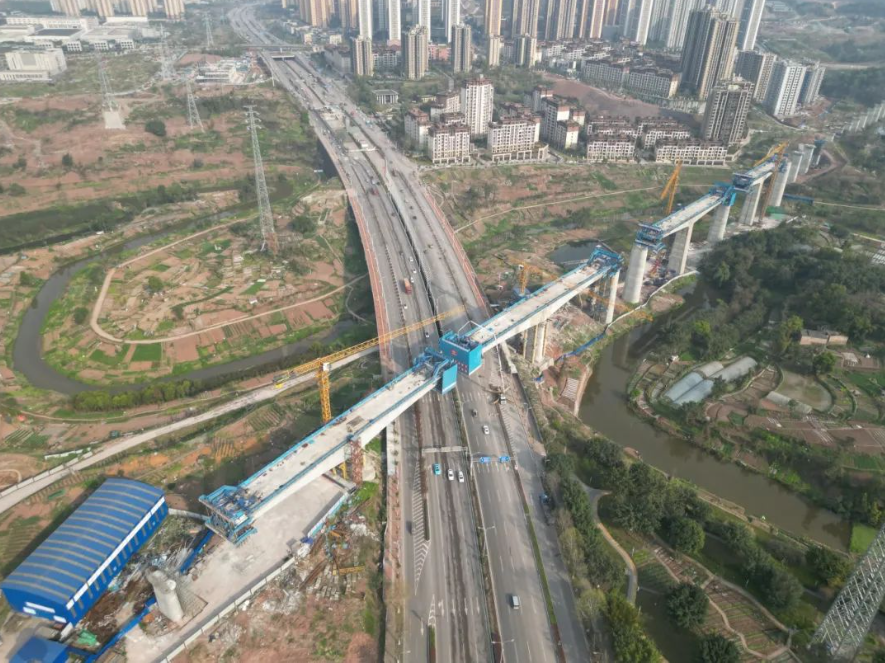

楊家林雙線特大橋施工現場。孫圣瑞 攝影

渝萬高鐵

蔡家溝雙線特大橋16號主墩上,工人們有條不紊地進行綁扎鋼筋、調整爬模模板、邊坡骨架作業,這是渝萬高鐵全線最高墩,設計墩高150.5米,已經澆筑完成120米。為了保證安全質量全面可控,建設者們在主墩爬模上仔細排查安全隱患和質量問題。

渝萬高鐵蔡家溝雙線特大橋16號主墩。

工人進行邊坡骨架施工。

成渝鐵路重慶站至江津站段改造

成渝鐵路重慶站至江津站段改造工程建設不停工,百余名建設者堅守崗位,搶抓施工進度,確保項目優質高效推進。隧道施工現場機械轟鳴,工人們進行隧道開挖、仰拱襯砌等施工工序,橋涵施工及路基附屬有條不紊開展施工,現場整體安全可控。目前,路基土石方累計完成83.7萬方,占比24.5%;橋梁累計完成1026.6米,占比26.1%;隧道工程開挖累計完成2230米,占比33.8%。

新湯家沱隧道出口仰拱鋼筋。

西彭站施工現場。

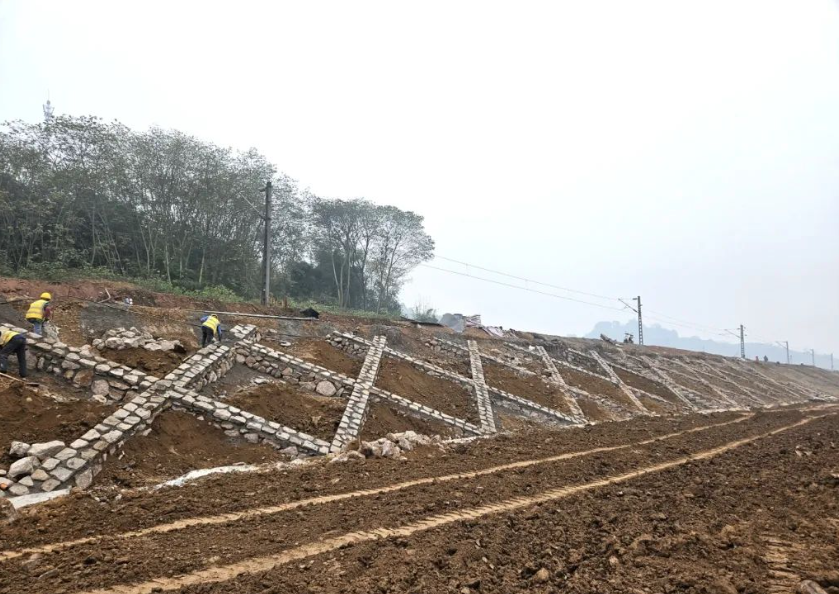

路基漿砌片石方格型骨架護坡。

重慶東站鐵路綜合交通樞紐

重慶東站站房及配套綜合交通樞紐工程進展順利,為確保工程節點的順利完成,3000余名建設者始終堅守施工第一線。目前,重慶東站正進行站房金屬屋面面板鋪設、正立面樹形柱不銹鋼安裝、玻璃幕墻、機電管線安裝作業和室內裝飾裝修等工作,預計今年底基本完成機電安裝及室內外裝飾裝修。

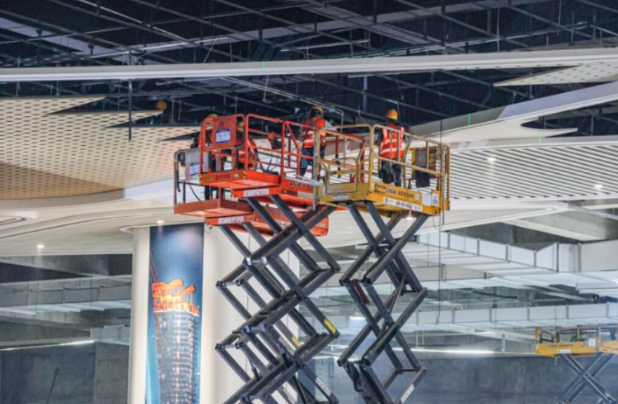

工人進行現場樣板安裝。

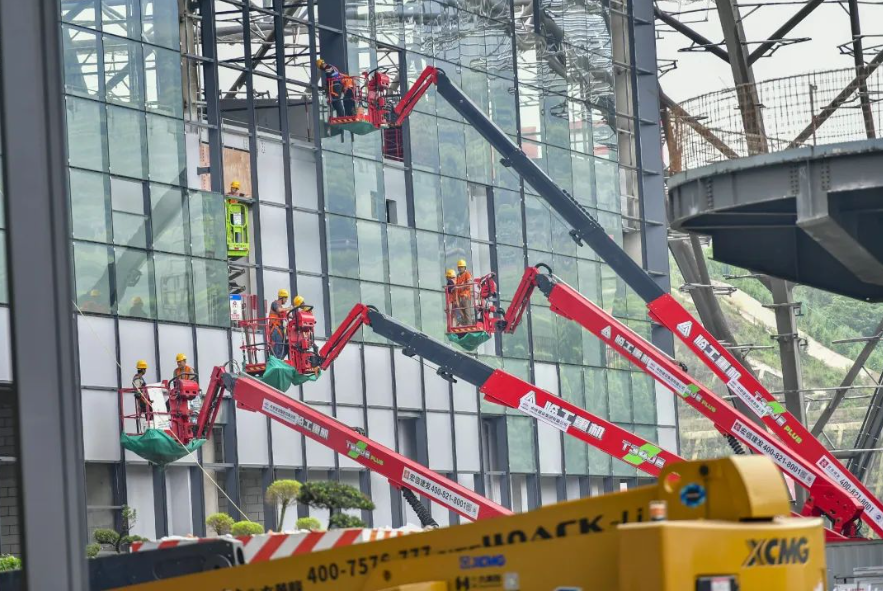

工人安裝玻璃幕墻。崔景印 攝影

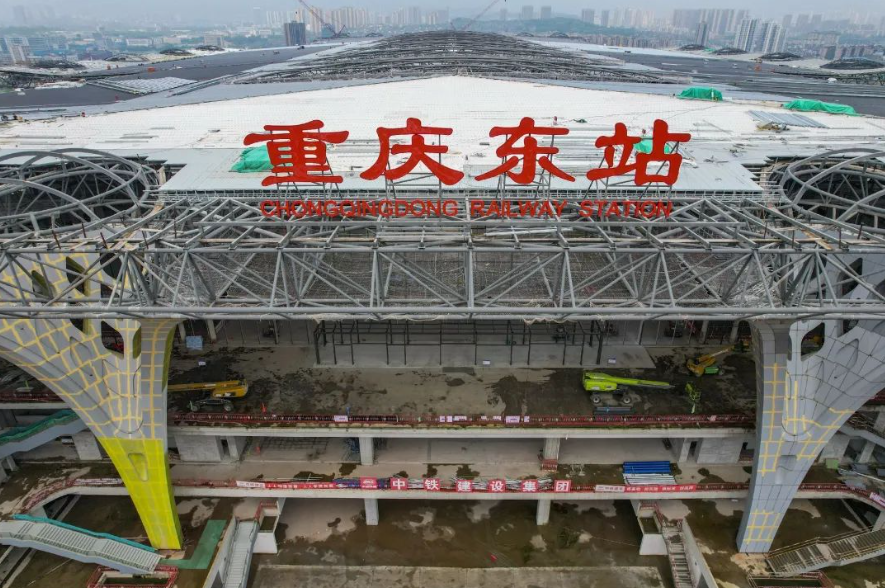

重慶東站逐漸成型。崔景印 攝影
