渝湘高鐵重慶至黔江段首條500kV超高壓電力線路遷改完成

近日,渝湘高鐵重慶至黔江段彭水縣境內500kV張州線遷改工程順利建成投用,本工程為渝湘高鐵重慶至黔江段首條完成遷改施工的超高壓線路,為加快推進渝湘高鐵“三電”遷改工作奠定了堅實基礎。

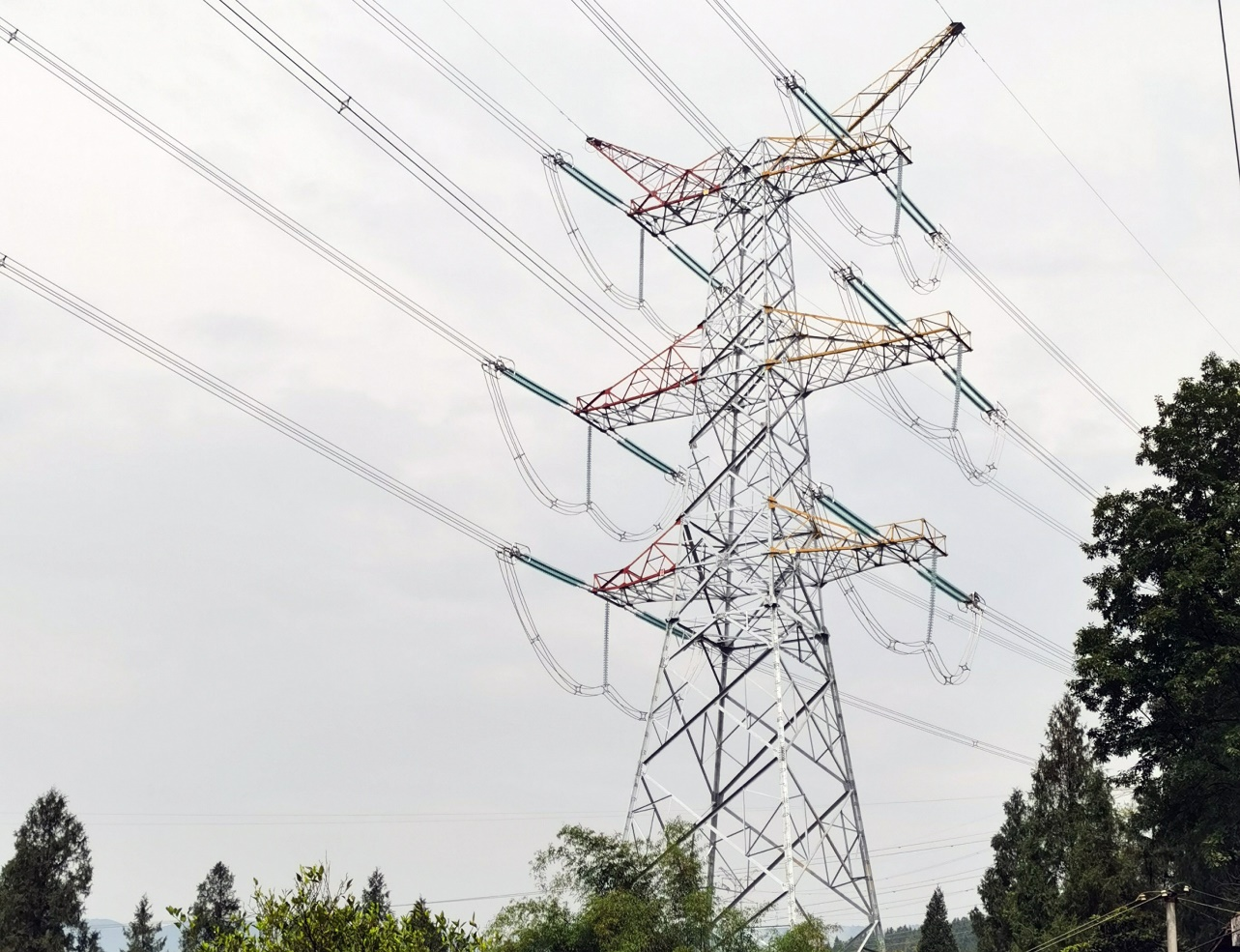

△張州線遷改工程新建2#基塔

本次500kV張州線遷改施工借用國網停電檢修窗口,工期極其緊張,施工任務十分繁重。五一期間,重慶電力超高壓分公司渝東南分部30余名作業人員放棄休假,堅守工作崗位,在彭水縣鐵路建設指揮部的鼎力支持下,僅用14天時間就完成了19基塔架線作業及驗收調試工作。

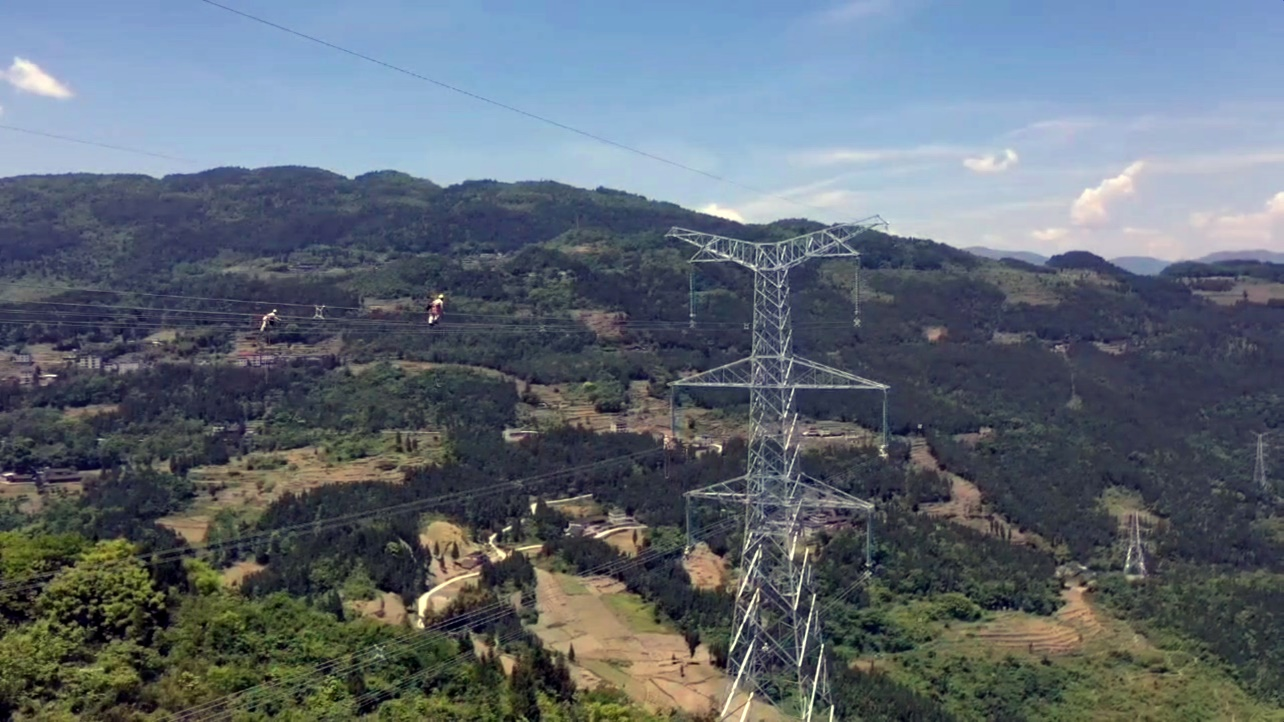

△500kV張州線遷改工程施工現場

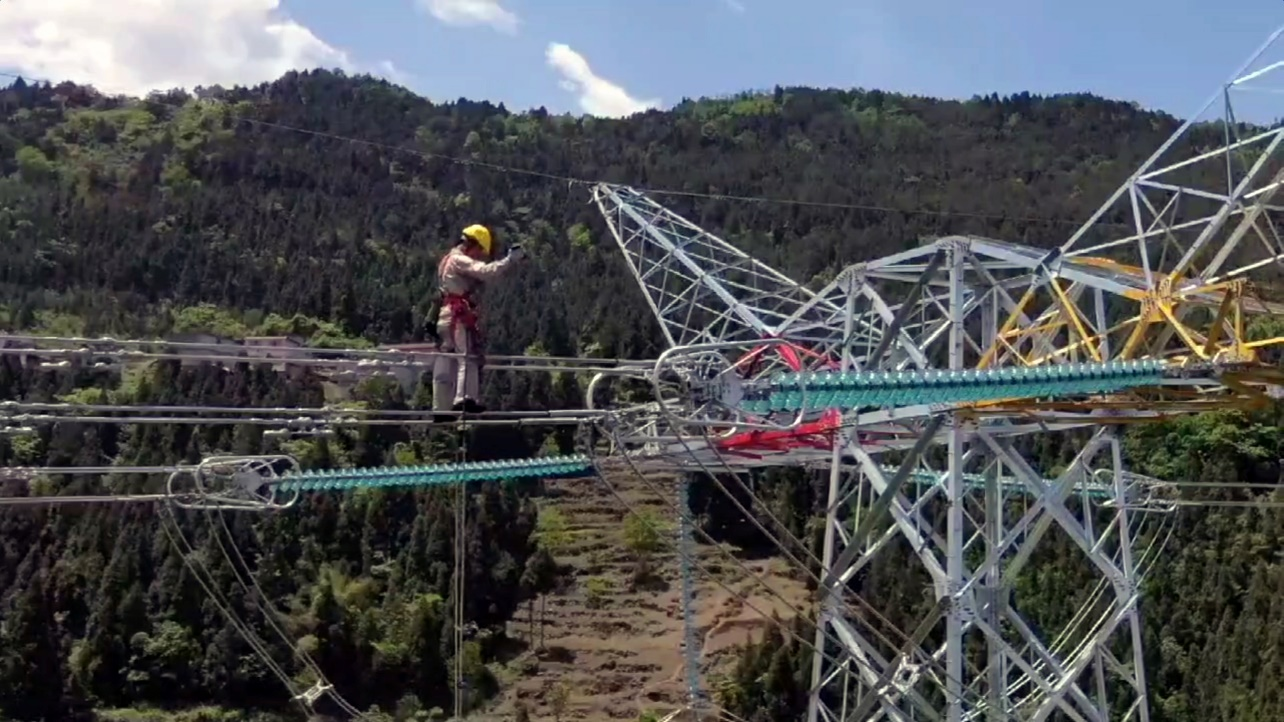

△施工人員正在進行送電前的最后檢查工作

下一步,重慶鐵路投資集團將圍繞2025年6月通車運營目標,提速渝湘高鐵重慶至黔江段項目建設,加快推進控制性工程進度,切實抓緊高等級“三電”及管線遷改工作,今年內完成正線全部220kV及以上高等級電力線路改遷工作。
